Экибастуз усилит производство электроэнергии для энергетической безопасности

Экибастуз усилит производство электроэнергии для энергетической безопасности
Фото: Константин Шелков

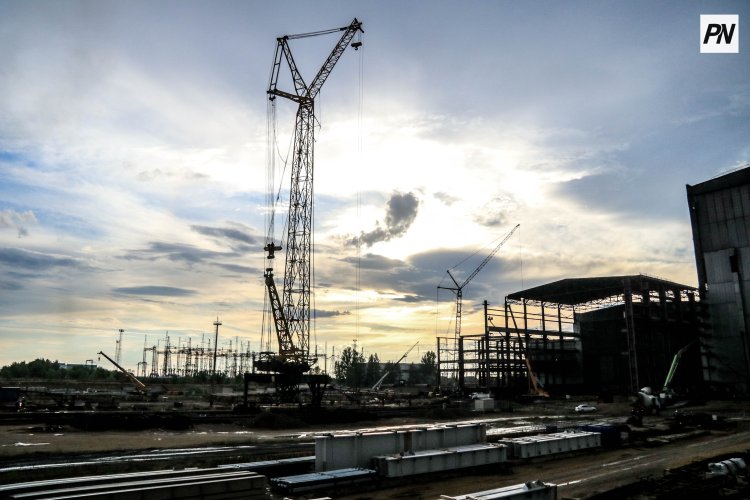

Во время визита в Павлодарскую область первый заместитель Премьер-министра ознакомился с ходом реализации проекта строительства Экибастузской ГРЭС-3, передает корреспондент @Pavlodarnews.kz.

Проект предусматривает возведение четырех энергоблоков мощностью по 660 МВт каждый. Общая установленная мощность станции составит 2 640 МВт, а предварительная стоимость проекта превышает три триллиона тенге.

Первый заместитель Премьер-министра Нурлыбек Налибаев подчеркнул, что обеспечение энергетической безопасности остается одним из приоритетов государственной политики.

Генеральный директор ТОО «Integra Construction KZ» Мадияр Саттыбаев сообщил, что в настоящее время ведется разработка проектно-сметной документации новой электростанции. Передать проект на государственную экспертизу планируется в сентябре-октябре текущего года, а завершить ее в январе 2027 года.

– Согласно графику, первый энергоблок планируется ввести в эксплуатацию в конце 2029 года. Остальные три будут запускаться поэтапно по одному ежегодно, а полностью завершить строительство станции планируется к 2032 году, – заявил докладчик.

В качестве основного топлива для новой электростанции будет использоваться экибастузский уголь. Годовое потребление топлива составит от 8 до 9 миллионов тонн.

– Необходимо исключить риски переноса сроков строительства новых энергетических объектов и усилить персональную ответственность руководителей организаций за своевременный ввод новых генерирующих мощностей, – поручил представитель Правительства Нурлыбек Налибаев.

Мадияр Саттыбаев уверил, что после завершения проекта Экибастузская ГРЭС-3 в первую очередь обеспечит электроэнергией северные регионы Казахстана, включая Акмолинскую область. В дальнейшем развитие энергетической инфраструктуры позволит передавать дополнительные объемы электроэнергии в другие регионы республики, способствуя насыщению внутреннего рынка.

– В период строительства на объекте планируется привлечь от 8 до 10 тысяч работников. Приоритет будет отдаваться жителям Павлодарской области, при необходимости будут приглашаться специалисты из других регионов страны, – сообщил представитель подрядной организации.

После ввода станции в эксплуатацию будет создано около тысячи постоянных рабочих мест. Компания уже заключила меморандум о сотрудничестве с местными исполнительными органами и намерена подписать соглашения с профильными учебными заведениями для подготовки будущих специалистов. Кроме того, предприятие планирует выделять собственные гранты на обучение кадров, необходимых для эксплуатации станции. Подготовка специалистов будет осуществляться также совместно с поставщиками оборудования и технологий.
