Энергетики Павлодара рассказали о подготовке к предстоящему отопительному сезону

Энергетики Павлодара рассказали о подготовке к предстоящему отопительному сезону
Фото: Константина Шелкова

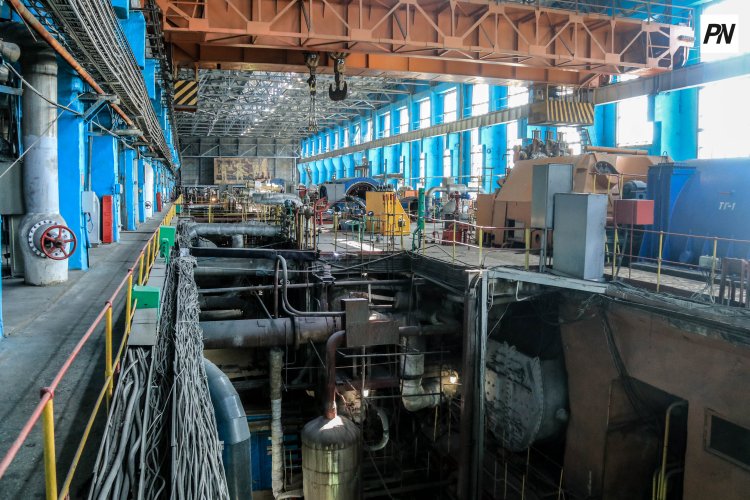

Ремонт на Павлодарской ТЭЦ-2 ведется в условиях короткого межотопительного периода, передает корреспондент @Pavlodarnews.kz

Как напомнил генеральный директор АО «ПАВЛОДАРЭНЕРГО» Олег Щемель, фактически отопительный сезон начинается уже 20 сентября. За лето энергетикам необходимо выполнить масштабный объем работ.

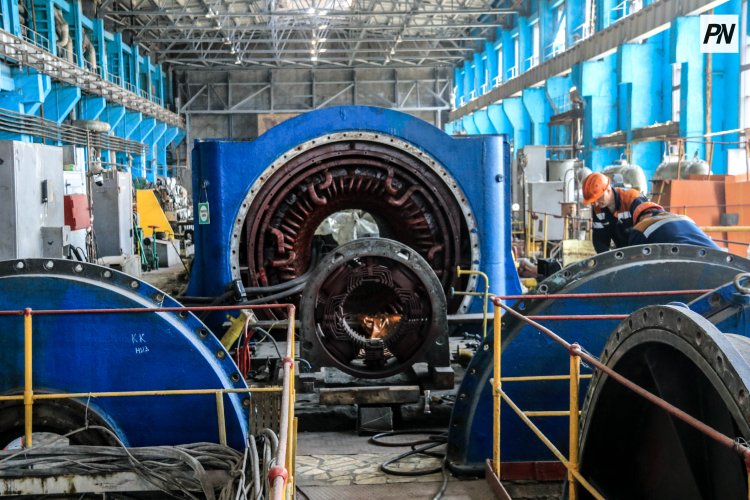

- Капитальный ремонт одного котлоагрегата может занимать до 90 суток. При этом вывести в ремонт сразу всё оборудование невозможно как из-за производственной необходимости, так и из-за ограниченных трудовых ресурсов. Поэтому работы организованы поэтапно, - говорит специалист. -  Мы идём последовательно: сначала ремонтируем один котлоагрегат, затем выводим следующий. Такой подход позволяет одновременно проводить ремонты и сохранять необходимую надежность работы станции.

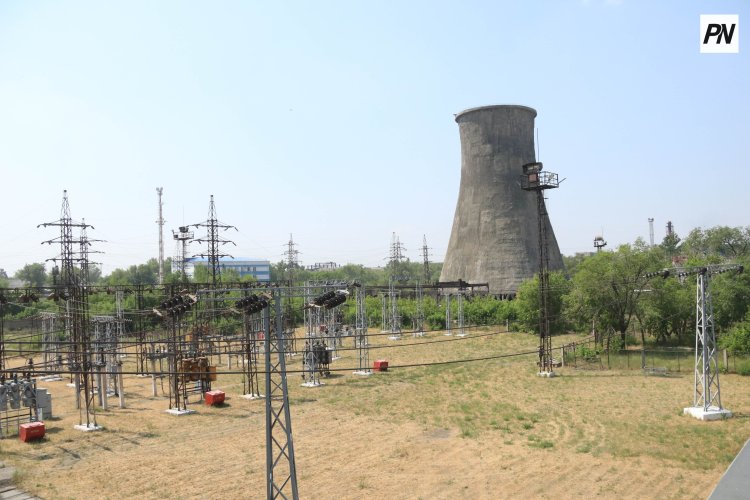

Олег Щемель однако напомнил, что учитывается не только износ котлов, турбин и генераторов. Внимание уделяется и другим объектам, критически важным для работы станции: дымовой трубе, градирням, трубопроводам.

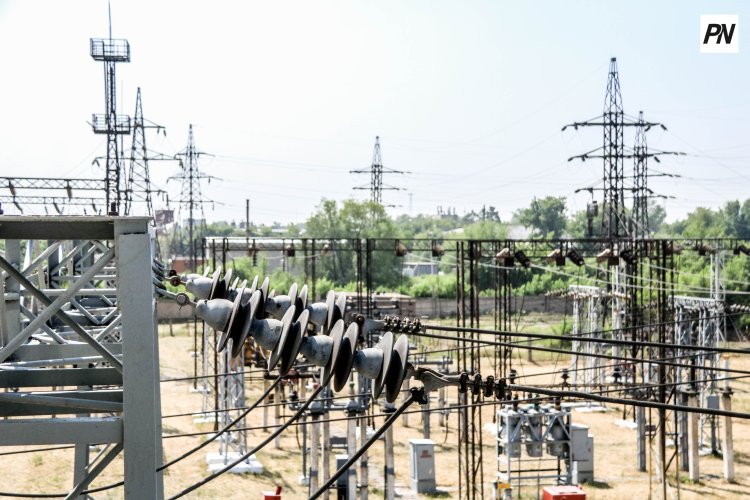

Что касается тепловых сетей, общая протяженность которых – около 800 километров, то в рамках национального проекта в ближайшие пять лет ожидается масштабная реконструкция. Переход тепловых сетей в коммунальную собственность акимата может положительно сказаться на модернизации отрасли. Государственные предприятия имеют доступ к иным механизмам финансирования и кредитования, чем субъекты естественных монополий. Это позволяет привлекать средства на более выгодных условиях и в перспективе может снизить нагрузку на потребителей.

- Особое внимание уделяется подготовке топлива и аварийных запасов. К сентябрю на станции планируют сформировать нормативный десятисуточный запас угля и необходимый запас мазута. Кроме того, создается аварийный запас, он позволит оперативно устранять возможные неисправности в зимний период без ожидания поставок.

По сравнению с 2023 годом, когда фиксировали 60 нештатных ситуаций, за прошедший отопительный сезон на ТЭЦ-2 зарегистрировано всего шесть таких случаев. Все они оперативно устранены за счет включения резервного оборудования и не повлияли на выполнение графиков теплоснабжения.

Всего на ремонт и реконструкцию объектов энергетики в этом году планируется направить около 30 миллиардов тенге. Средства предусмотрены в тарифе и будут направлены на повышение надежности работы оборудования и подготовку к предстоящему отопительному сезону.
