Проект реконструкции теплотрассы в Аксу пересмотрят после критики акима

Трубы планировали приподнять, передает @Pavlodarnews.kz.
Во время рабочего визита в Аксу аким области Асаин Байханов ознакомился с реконструкцией участка тепломагистрали ТМ 1/1, где во время гидравлических испытаний проявились повреждения. Бригады должны заменить трубы, восстановить неподвижные опоры и установить компенсаторы.

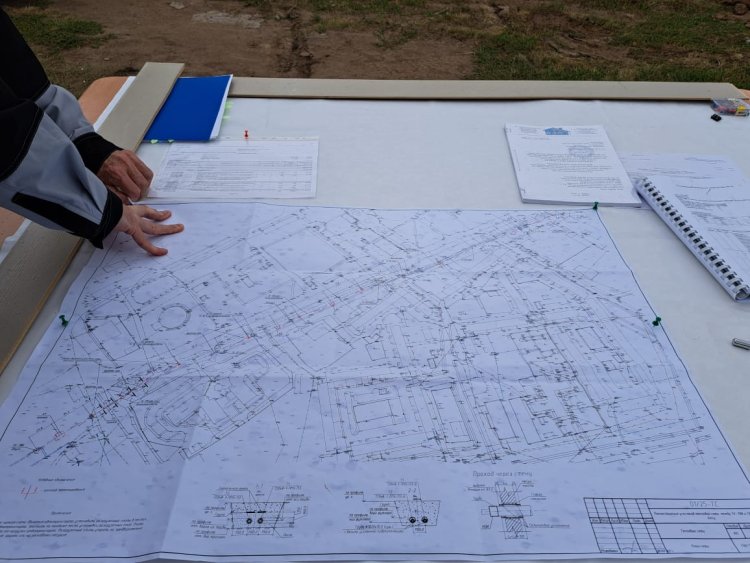

Протяжённость магистрали – 1150 метров, диаметр труб – 720 миллиметров. По проекту тепловики планировали переход от подземной прокладки к надземной, ссылаясь на высокий уровень грунтовых вод – так трубы не будут лежать в воде. Директор «Теплосервиса» Вадим Ковальчук сообщил, что проект и смета готовы, материалы уже завозят. Однако глава региона поставил под сомнение целесообразность решения.
– Грунтовые воды есть практически везде. Здесь трубы установили на шурупы и саморезы, поставили подвижные опоры, а компенсаторы не предусмотрели. П-образные компенсаторы устанавливаются между неподвижными опорами, чтобы труба могла свободно расширяться и сжиматься. Если их нет, нагрузка распределяется неправильно, и конструкция выходит из строя. При нагреве труба длиной 1,5 километра может расширяться на пять метров. Если она закреплена неподвижными опорами с обеих сторон, расширение не компенсируется, труба начинает давить на опоры, что приводит к их разрушению, – указал Асаин Байханов.
Руководитель областного управления энергетики и ЖКХ Ержан Иманзаипов пояснил, что решение о надземной прокладке связано также с продлением срока службы трубы, которую эксплуатируют уже десять лет.
Аким области потребовал от проектировщиков и ответственных лиц пересогласовать проект и внести необходимые корректировки.
– Проект недешёвый – 2,8 миллиарда тенге. Планируется замена двух труб, установка четырёх компенсаторов и восстановление трёх неподвижных опор. Почему до сих пор нет графика производственных работ? – возмутился Асаин Байханов.
Представители подрядной организации сообщили, что трубы уже завозят, вскрытие участка начато, монтаж займёт около десяти дней.
– Минимум – обеспечить целостность трубы к первому–пятому сентября. Важно, чтобы не разрушались тротуары и не повреждались деревья. Промывку и опрессовку трубы будут проверять лабораторно, все сварочные стыки под контролем. Поручаю ежедневно предоставлять информацию, подтверждение оплаты за трубы и схему П-образных компенсаторов с точными размерами, – заключил аким области.
Асаин Байханов также поручил представить полный изменённый проект, включая технические схемы.
