Когда в Павлодаре устранят все последствия урагана

Когда в Павлодаре устранят все последствия урагана
Фото: Константина Шелкова

На горячие линии и в службу «109» поступило около 1000 заявок на распил и вывоз упавших деревьев. 96 процентов обращений уже отработали, передает корреспондент @Pavlodarnews.kz.

Во время рабочего объезда Павлодара глава региона Асаин Байханов заслушал отчет властей областного центра о проделанной коммунальными службами работе. По словам заместителя акима города Ануарбека Аманова, вечером 19 июня к ликвидации последствий урагана привлекли 30 аварийных бригад, это более 300 человек и свыше ста спецмашин. Быстро собрали информацию о повреждениях, приняли меры по обеспечению безопасности и восстановлению инфраструктуры.

– Ураган стал причиной отключения электроэнергии в 11 микрорайонах города: на Лесозаводе, 14-й годовщине, в Жанауле, Восточной промзоне, Южной, Втором Павлодаре, Радиозаводе, «Артуре», МДС, – перечислил Ануарбек Аманов. – Наиболее серьёзные повреждения линий электропередачи зафиксировали в Мойылды, Кенжеколе и Атамекене, где упали опоры. Однако уже в течение 10 часов основные объекты города были полностью обеспечены электроснабжением, а на следующий день восстановили все линии напряжением 0,4 и 0,6 киловатта.

Полностью Павлодар восстановят через две недели. В ближайшие десять дней бригады будут заниматься социальными объектами. Детские и спортивные площадки уже расчистили, уличное освещение и светофоры вновь работают.

Аким области напомнил, что стихия причинила вред нескольким жителям Павлодарского региона: в Аксу погибла женщина, в Павлодаре пострадали мама и двое детей, на которых упало дерево. Муж последней обратился за помощью. Градоначальник Хасар Хабылбеков ответил, что с семьей встречались, с учетом необходимого лечения и последующей реабилитации супруги получат семь миллионов тенге материальной помощи.

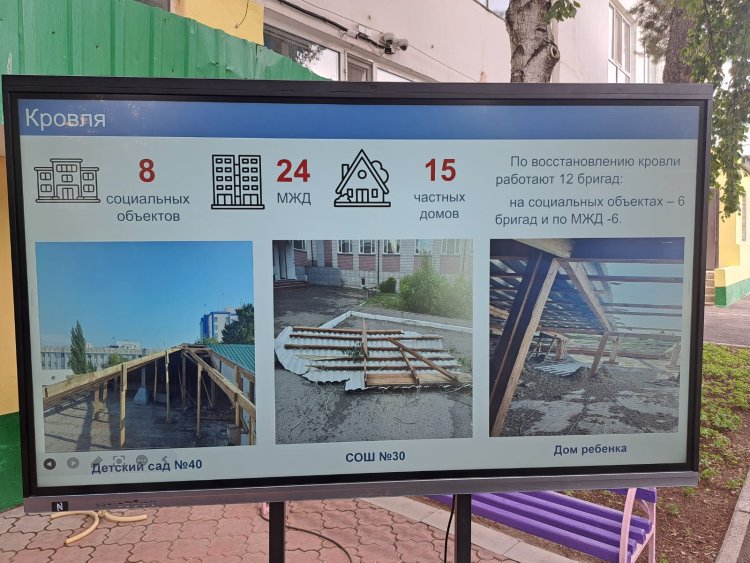

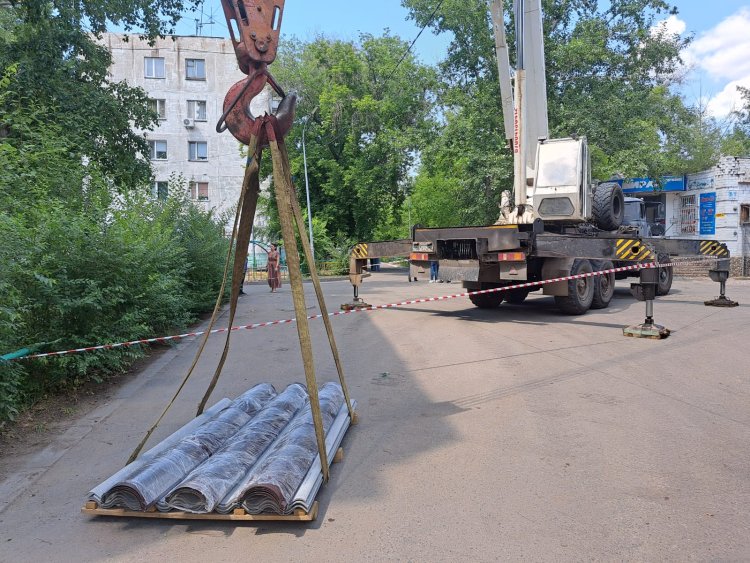

На территории большинства городских школ и детсадов завершили ремонт и укладку асфальта. Сильно пострадал детский сад №40, где сейчас активно реконструируют кровлю. По объектам Кенжеколя и Атамекена работы перенесли на следующий год.
